安徽亳州两套屏的艰难施工
8月3日,战略合作级下单方下单到平台找安徽亳州当地的施工团队,进行两套P1.875的安装服务。

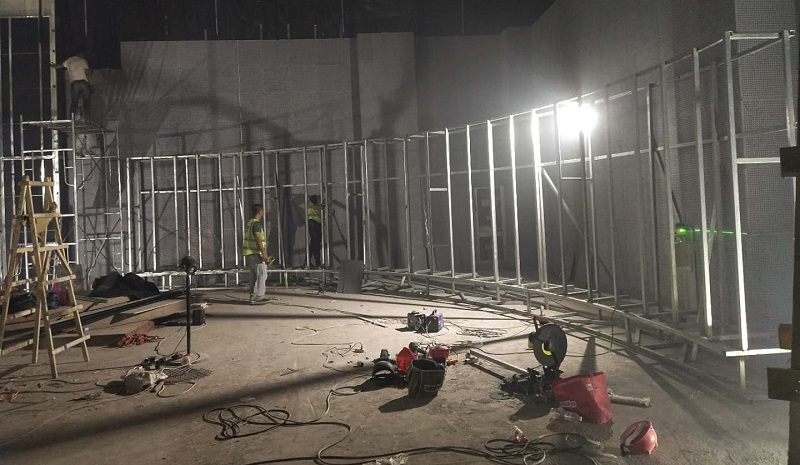

因进场时间的充裕,尚匠网为下单方找到优质的服务团队,约定在8月7日进场,开始安装制作钢结构。现场光线过于暗,制作钢结构的困难加大,工程师眼力耗费到极致。
8月13日欲进场安装屏体,但因客户临时说现场不具备条件后更换到几天之后。

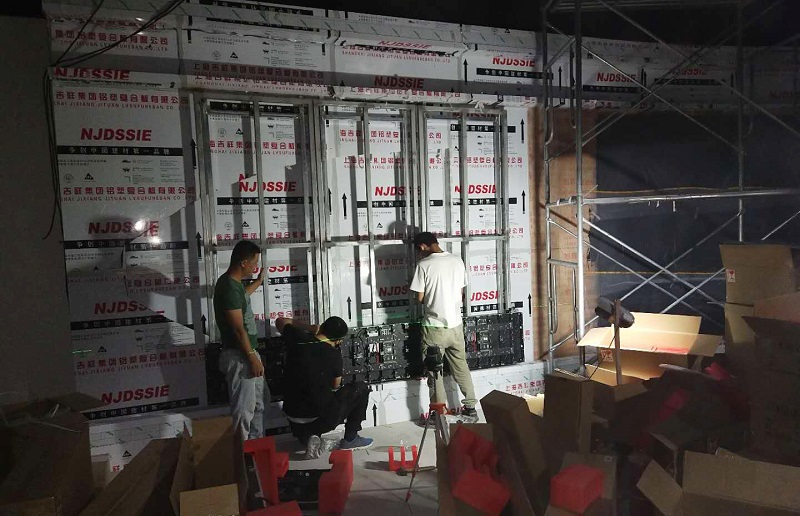

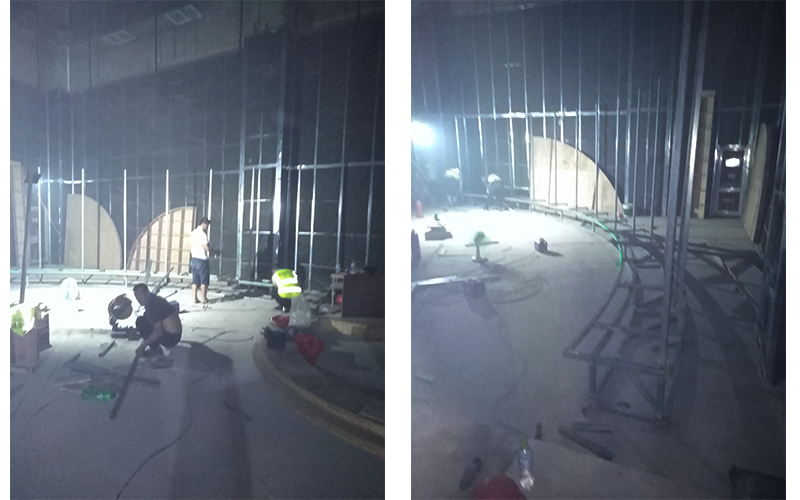

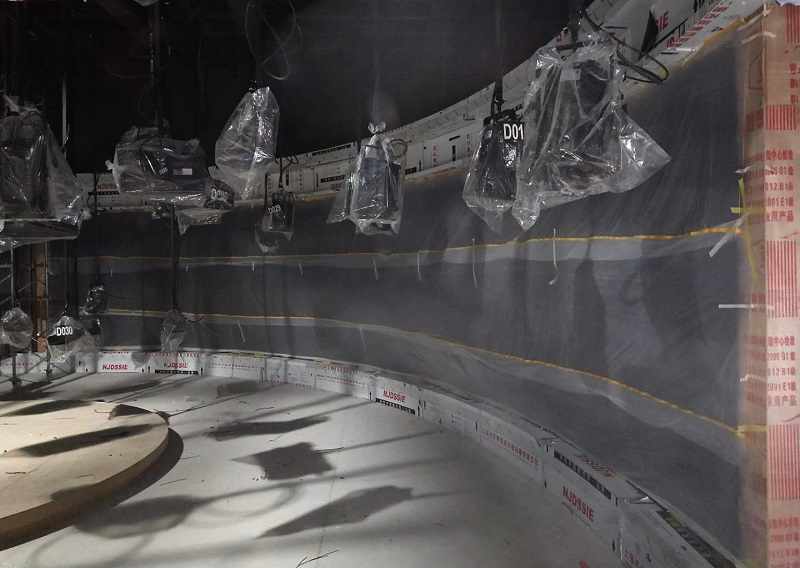

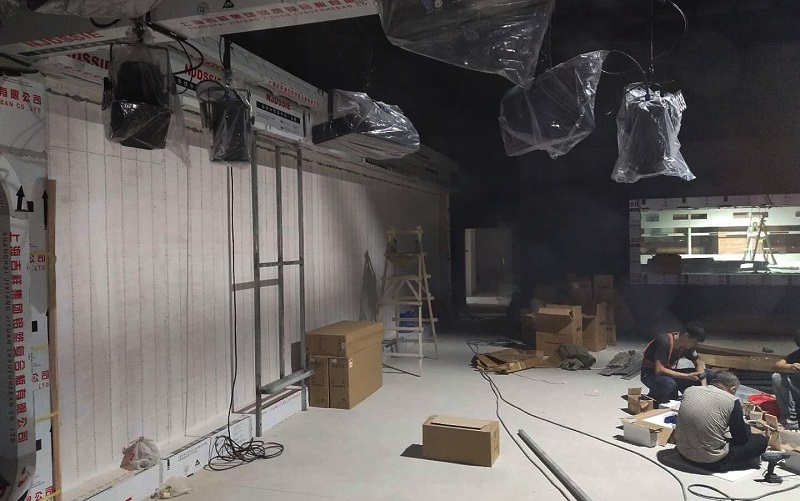

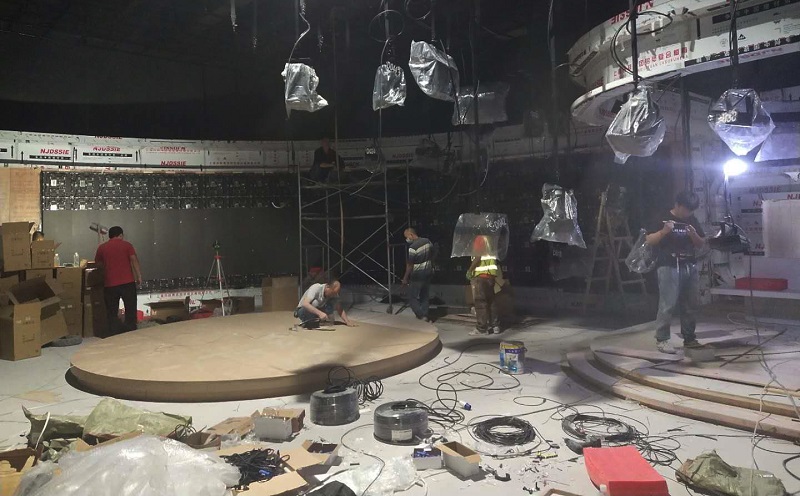

一套屏体为内弧90度,整体的安装难度较大,加之现场装修未完善,导致屏体的安装阶段性的断断续续,不能一次性安装完工。
原本的一次结构制作+一次屏体安装,此项目,工程师在屏体安装阶段就有三进三出,且每次客户基本是临时电话沟通让工程师过去施工,导致沟通及时间上的成本加大。

由于现场客户的特殊性,对屏体的高要求,平整度,零缝隙等,工程师个个经验十足,虽被几次来回调用但仍将该项目的两套屏做到完美点亮交付。

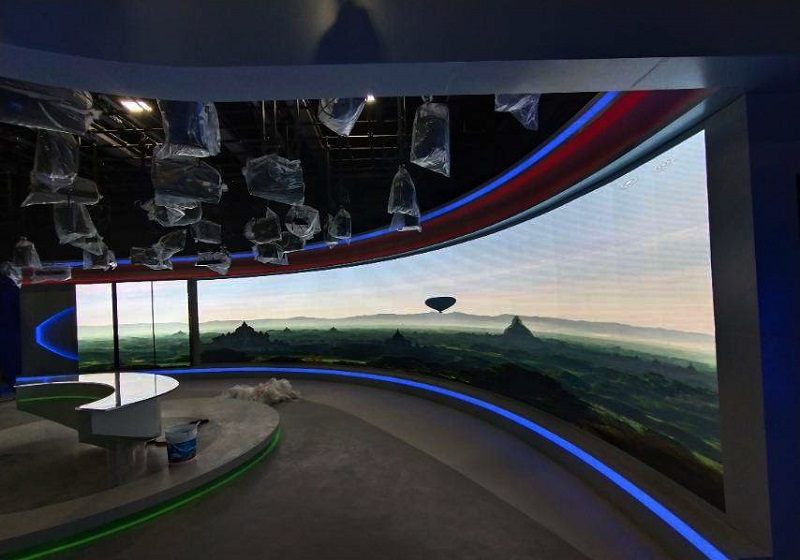

11月7日,该项目验收完成!
